丹巴電力高速輸出通道全部建成

《甘孜日報》    2013年11月26日

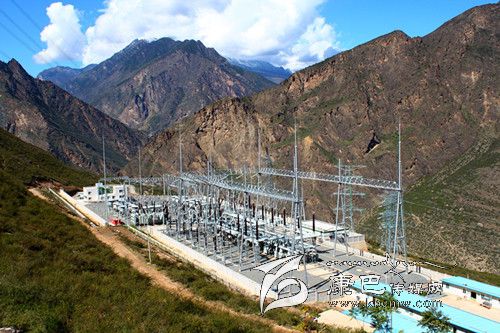

    本網訊(周華強)近日,隨著丹巴縣500千伏變電站1號主變壓器開關第5次沖擊合閘的順利完成,丹巴500kV變電站成功投運,標志著丹巴電力高速輸出通道全部形成,全縣140余萬千瓦中小型電站電力電量輸出有了高速通道保障。



    丹巴500千伏變電站新建工程作為“十二五”四川藏區電網建設項目之一,于2011年11月4日開工建設。該工程總投資12.5億元,其中變電站工程投資3.95億元,線路投資8.75億元。輸電線路總長109公里,鐵塔253基,丹巴段長37.7公里,鐵塔90基,線路按照同塔雙回四分裂設計。
    自工程開工建設以來,丹巴縣委、縣政府高度重視項目建設的各項工作,成立了以縣委、縣政府主要負責人任組長,縣委常委、常務副縣長為副組長的500千伏輸變電工程建設協調工作組,加大工程建設及征地工作的協調管理,為項目建設營造良好的建設環境;切實保障群眾的合法利益和合理訴求,得到群眾的理解和支持;按照計劃工期,協助項目業主認真抓好建設征地、工期進度及安全生產各項工作;長期深入工程建設第一線,掌握了解工程建設進程,及時處理工程建設中的各類矛盾糾紛和問題;加強督查力度,嚴格要求業主及施工企業認真按照相關水保、環保相關要求開展項目建設施工,切實減少環境影響及水土流失。
   兩年來,面對川西高原惡劣的氣候和施工條件,施工隊伍發揚“特別能吃苦,特別能戰斗,特別能奉獻”的精神,團結協作,勇于挑戰,不畏困難,克服了山高坡陡林密、地形狹窄、地質地貌復雜多變、高原缺氧、高海拔重冰區多、基礎設施落后、材料運輸困難、首例高空絕緣子串更換等種種難題,圓滿完成各項建設任務。
   丹巴500kV變電站的順利投運,進一步強化了四川藏區電網結構,徹底解決了丹巴中小型水電140余萬千瓦電力電量的送出通道問題,將成為推動丹巴水電資源優勢轉變成經濟優勢的引擎,為丹巴經濟社會持續發展、又好又快發展,同步實現全面建成小康社會奠定了堅實的基礎。
